Ce sont 70 micropieux qui, à ce jour, ont été forés et coulés, afin de renforcer les pieux qui supportent l’église.
Des longrines également (un grand maillage métallique horizontal) sont en train d’être installées.
L’accès PMR du 11 rue Martin Bernard est ouvert pour les messes dominicales.
Les messes de semaine ont lieu dans la chapelle Saint-Joachim.
L’équipe travaux
Déclaration officielle des travaux
Photos : Serge Durand – Paroisse Sainte Anne de la Butte aux Cailles
Sortie par les airs d’un engin de chantier de la crypte – 30 mai 2023
Sortie par les airs d’un engin de chantier de la crypte – 30 mai 2023
Tubes et foreuses dans la crypte – 24 mai 2023
Tubes, enveloppes externes des micropieux – 24 mai 2023
Repérages des emplacements des micropieux – 24 mai 2023

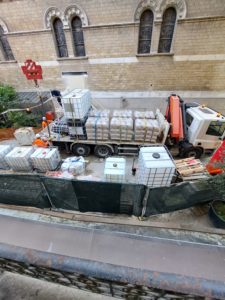

Livraison de ciments, de réservoirs de boue et de tubes – 24 mai 2023
Détail de la livraison de béton – 28 avril 2023
Livraison de béton dans les cryptes – 28 avril 2023
Ferraillage crypte Ararat – 26 avril 2023

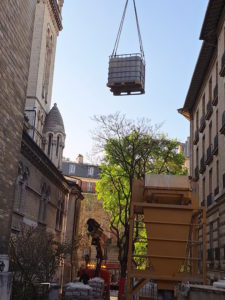

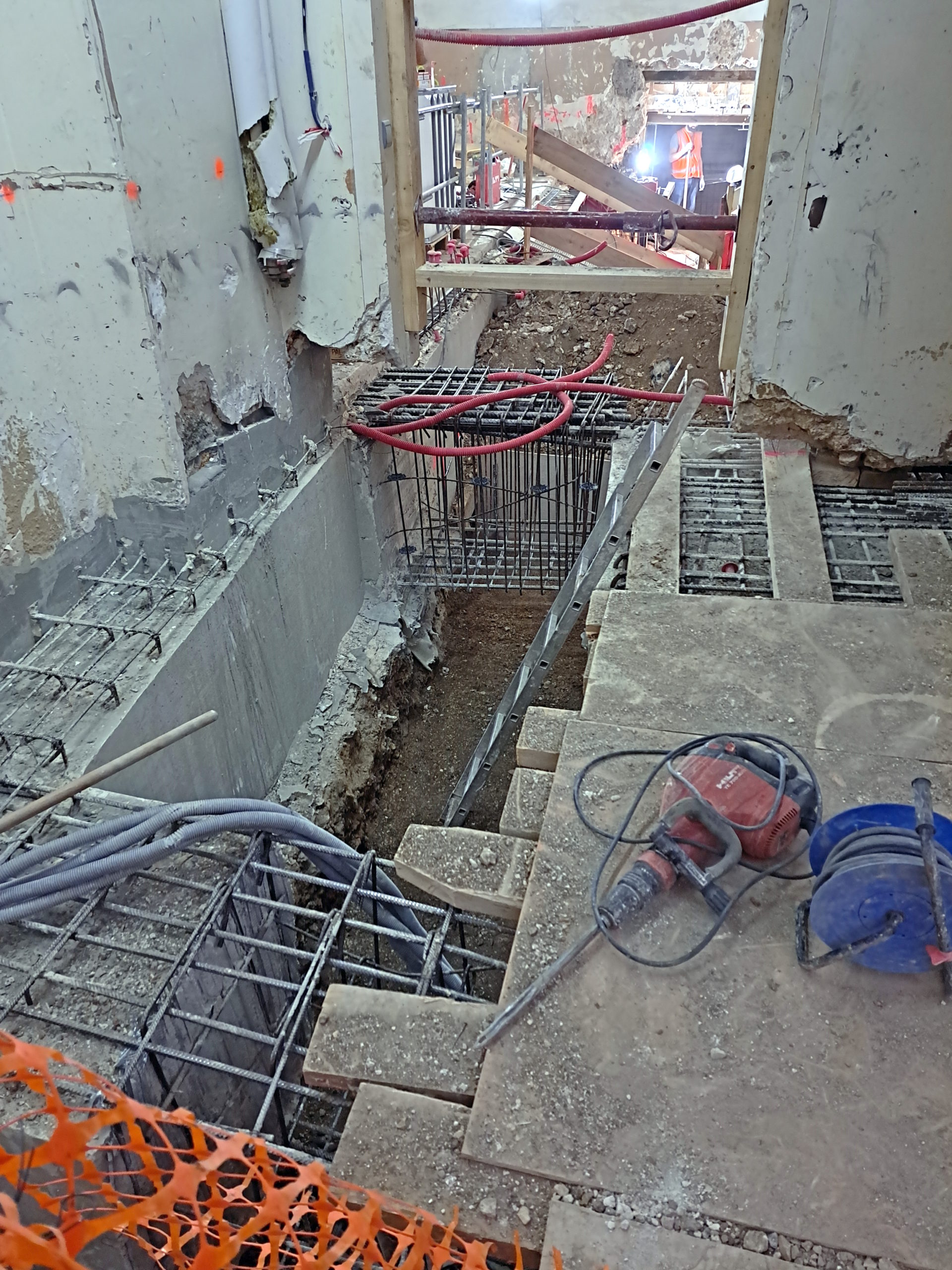

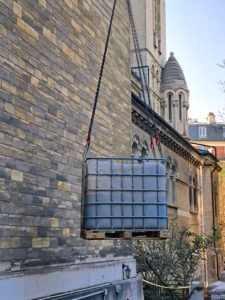

Evacuation de réservoir de boue de forage depuis les cryptes – 19 avril 2023
Evacuation de réservoir de boue de forage depuis les cryptes – 19 avril 2023

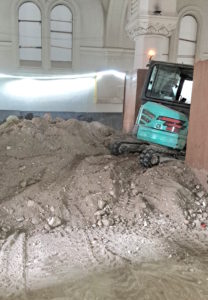

Forage pour micropieu dans la crypte – 13 avril 2023
Pose d’un micropieu dans la Nef – Forage et évacuation des boues – 29 mars 2023
Remplissage d’un empochement avec du béton – 29 mars 2023
Structure originelle des cryptes – 02 mars 2023
Câbles électriques hors des goulottes – 02 mars 2023
Etat de la crypte avant implantation des micropieux – 02 mars 2023
Salle Arc-en-Ciel – 02 février 2023
Salle Arc-en-Ciel avant les travaux
Auditorium Ararat – 02 février 2023
Auditorium Ararat avant les travaux
Future entrée de l’église par la cour – 02 février 2023
Livraison de béton dans la crypte – 19 janvier 2023
Future entrée de l’église par la cour – 19 janvier 2023
Engin de chantier descendu par la grue dans la crypte – 12 Janvier 2023
La grue est installée – 03 janvier 2022
Installation de la grue – 02 janvier 2022
Crypte avec rampe – 27 décembre 2022
Crypte Arc-en-Ciel avant travaux

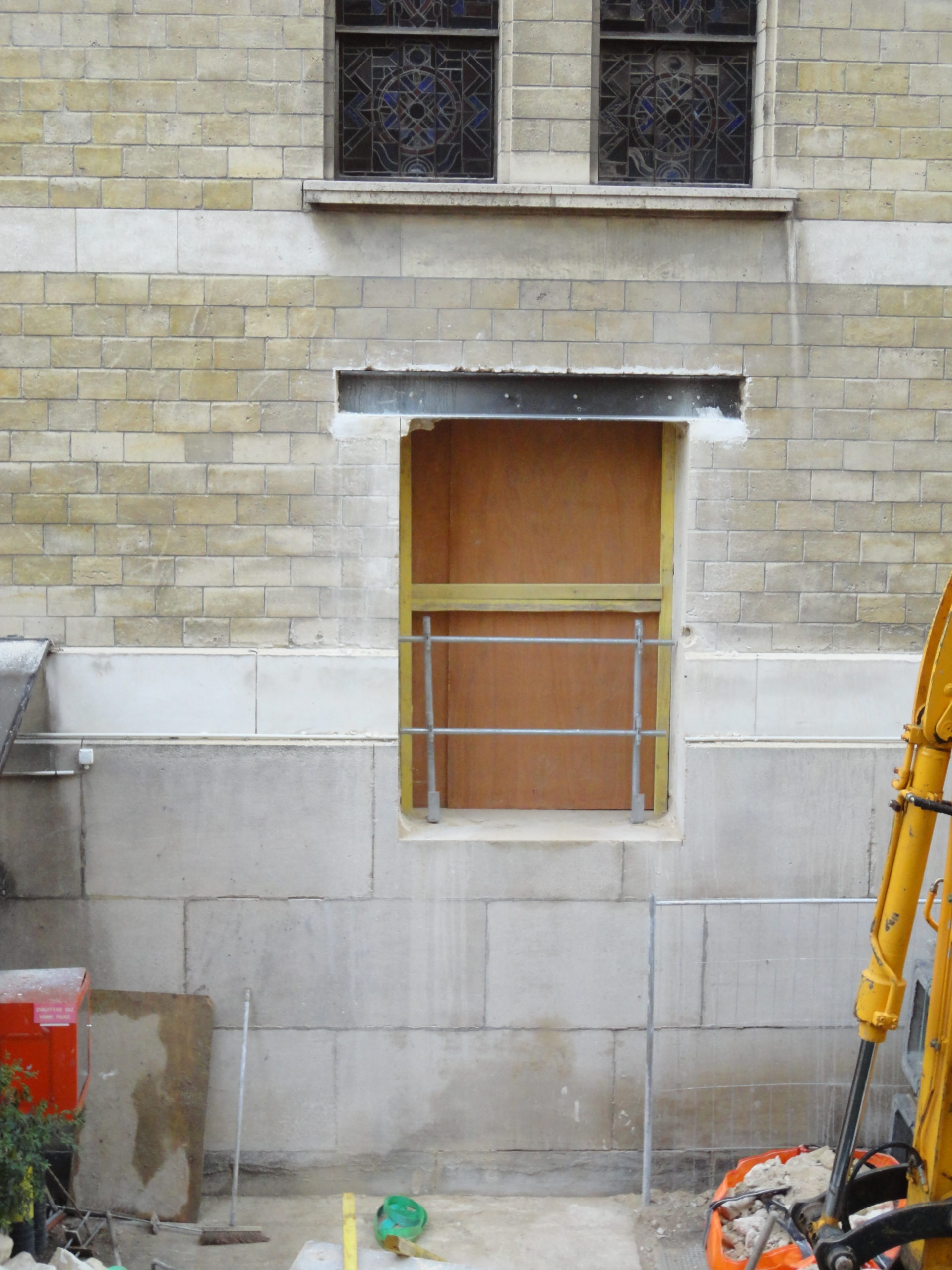

Porte de la nef – 22 décembre 2022
Percement de la porte dans le mur de la nef – 20 décembre 2022
Bétonnage fondation de la grue – 19 décembre 2022
Fondation pour la grue – 16 décembre 2022
Chantier pour la grue – 16 décembre 2022
Déversement de la terre dans la crypte – 13 décembre 2022
Creusement fondation de la grue – 13 décembre 2022
Linteau de la future porte dans le mur de la nef – 09 décembre 2022
Bâche translucide de séparation de la nef – 07 décembre 2022

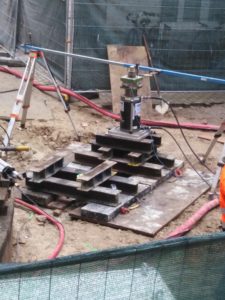

Mesure de la résistance et de la stabilité du sol où sera installé la grue – 05 décembre 2022
Narthex ouvert pendant les travaux dans la nef – 02 décembre 2022
Pose de micro pieux dans la cour – 23 novembre 2022
Travaux dans la cour – 23 novembre 2022
Test implantation de micro pieux dans la nef – 18 novembre 2022
Accès chaufferie par le sous-sol – 04 novembre 2022
Auditorium Ararat – 04 novembre 2022
Auditorium Ararat avant travaux
Base de vie Martin Bernard – 18 octobre 2022
Installation des bungalows de la base de vie – 17 octobre 2022
Installation des bungalows de la base de vie – 17 octobre 2022
Déplacement de l’estrade de l’autel de 1 mètre – 13 octobre 2022
Installation des structures pour recevoir les bungalows (3 niveaux) du centre de vie – 12 octobre 2022

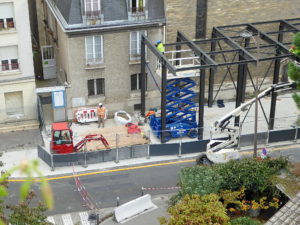

Vue aérienne – 11 octobre 2022
Élargissement et renforcement du trottoir rue Martin Bernard – 05 octobre 2022
Vitraux dans la camionnette du vitrailliste – 05 octobre 2022
Morceau de vitrail de la coupole – 05 octobre 2022
Coffrage protégeant statues et mosaïques – 03 octobre 2022
Statue emballée pour la protéger – 03 octobre 2022
Dépose d’un vitrail de la coupole – 1er octobre 2022
A l’intérieur de l’échafaudage – 23 septembre 2022

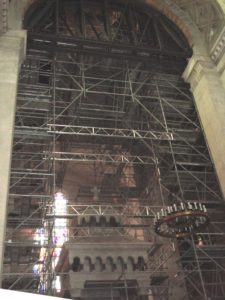

Echafaudage au dessus du ciborium pour dépose des vitraux – 23 septembre 2022

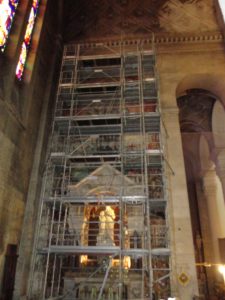

Echafaudage (détails) – 30 août 2022
Echafaudage chapelle Sainte Anne – 30 août 2022

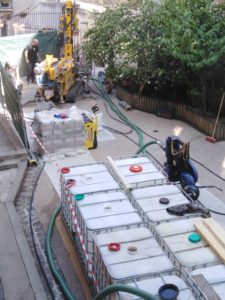

Sondages rue Martin Bernard – 26 juillet 2022
Sondages dans la cours – 19 juillet 2022
Sondage dans la cour – 18 juillet 2022
Le dallage est retiré dans la zone de sondage – 30 juin 2022
Palissade entourant les sondages dans l’église – 24 juin 2022
Travaux de sondage – 14 juin 2022
Travaux préparatoires en 2019
Travaux préparatoires en 2019
Travaux préparatoires en 2019
Crédit photos : Serge Durand
Gérer le consentement aux cookies
Ce site utilise des cookies pour son bon fonctionnement et pour l'expérience de ses visiteurs.
Fonctionnel
Toujours activé
Le stockage ou l’accès technique est strictement nécessaire dans la finalité d’intérêt légitime de permettre l’utilisation d’un service spécifique explicitement demandé par l’abonné ou l’utilisateur, ou dans le seul but d’effectuer la transmission d’une communication sur un réseau de communications électroniques.
Préférences
Le stockage ou l’accès technique est nécessaire dans la finalité d’intérêt légitime de stocker des préférences qui ne sont pas demandées par l’abonné ou l’utilisateur.
Statistiques
Le stockage ou l’accès technique qui est utilisé exclusivement à des fins statistiques.Le stockage ou l’accès technique qui est utilisé exclusivement dans des finalités statistiques anonymes. En l’absence d’une assignation à comparaître, d’une conformité volontaire de la part de votre fournisseur d’accès à internet ou d’enregistrements supplémentaires provenant d’une tierce partie, les informations stockées ou extraites à cette seule fin ne peuvent généralement pas être utilisées pour vous identifier.
Marketing
Le stockage ou l’accès technique est nécessaire pour créer des profils d’utilisateurs afin d’envoyer des publicités, ou pour suivre l’utilisateur sur un site web ou sur plusieurs sites web ayant des finalités marketing similaires.
